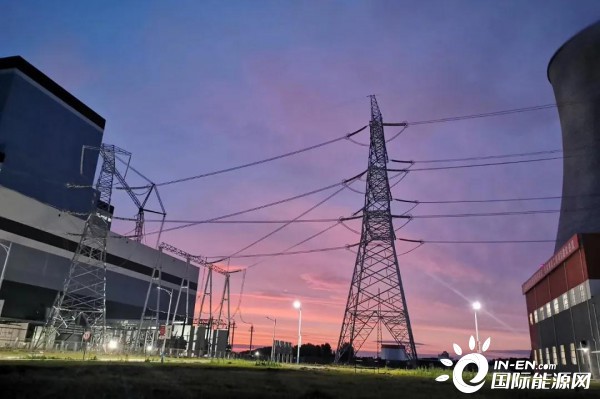

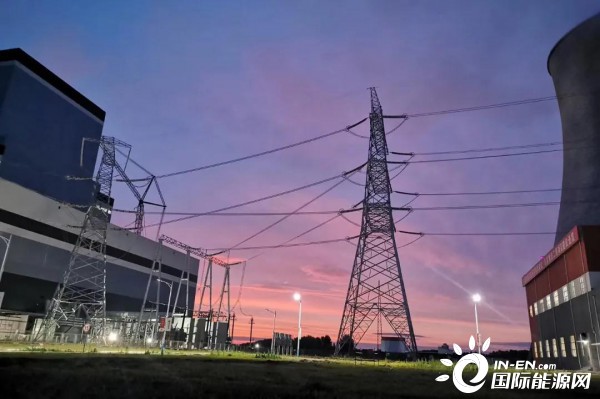

7月24日19时09分,宝清煤电化公司电厂一期2×600MW级工程2号机组高标准完成168小时满负荷试运,这标志着国神集团首座一体化规划、一体化设计、一体化建设的煤电项目就此具备商业运营条件。

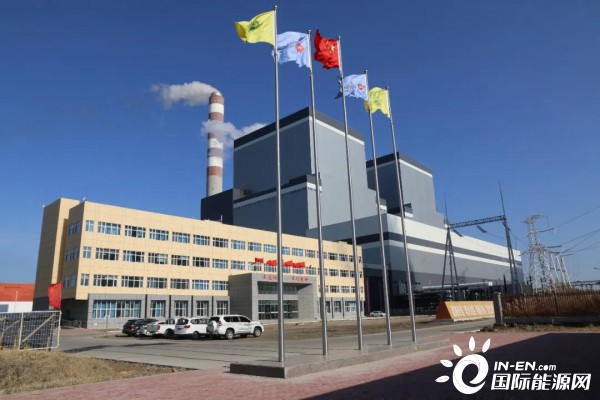

宝清电厂项目介绍
宝清煤电化项目是黑龙江省委、省政府落实习近平总书记“煤头电尾”、“煤头化尾”重要指示精神的落地项目,一期规划建设1100万吨/年露天煤矿、2×600MW超临界湿冷机组和年产20万吨腐植酸、褐煤蜡化工项目。
该公司按照黑龙江省政府对宝清朝阳煤炭资源“煤电化一体化”的开发定位,按照“以化带煤,以煤促电,三项并举,协调推进”的运作模式开发宝清煤炭资源。其中,该工程规划建设的2×600MW超临界湿冷机组,采用“煤电化一体化”建设模式,燃煤由皮带直接输送进厂,同步建设脱硫、脱硝等环保设施,留有再扩建条件。
项目建设历程
2009年7月28日,项目正式开工建设;
2009年9月19日,主厂房浇灌第一罐混凝土;
2014年12月31日,获取“大路条”;
2015年2月17日,取得黑龙江省发展和改革委员会核准;
2015年7月6日,项目全面恢复施工;
2019年2月11日,列入应急调峰储备电源,同时正式移出缓建项目名单。

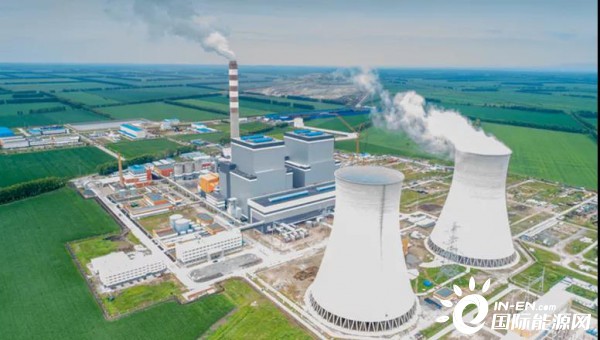

基建场景

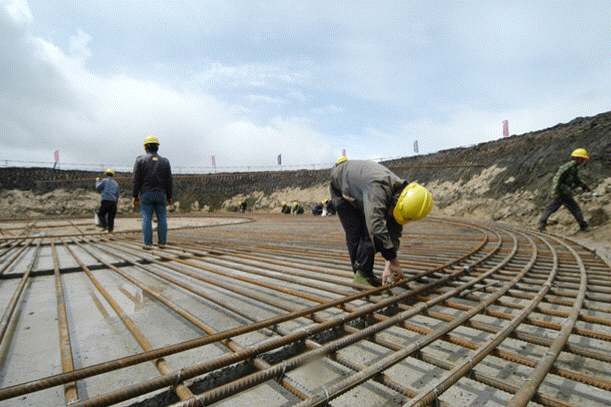

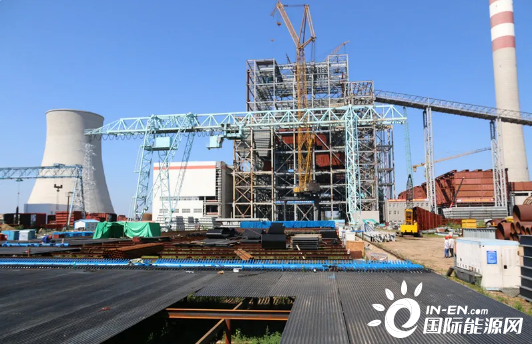

锅炉施工场景
拔地而起的烟囱

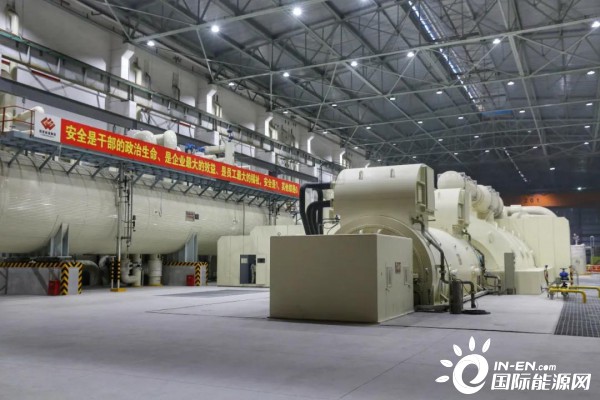

设备安装
基建现场翻天覆地的变化
#2机组主要工程节点
2019年5月13日,#2锅炉水压试验完成;
2019年4月4日,化学制水合格;
2019年8月20日,#2汽轮机扣缸完成;
2019年11月25日,#2锅炉化学清洗完成;
2019年9月11日,500kV GIS倒送电完成;
2019年12月27日,#2锅炉吹管完成;
2020年5月3日,#2机组点火整套启动;
2020年5月10日,#2机组汽轮机首次冲转、定速一次成功;
2020年5月13日,#2发电机首次并网一次成功;

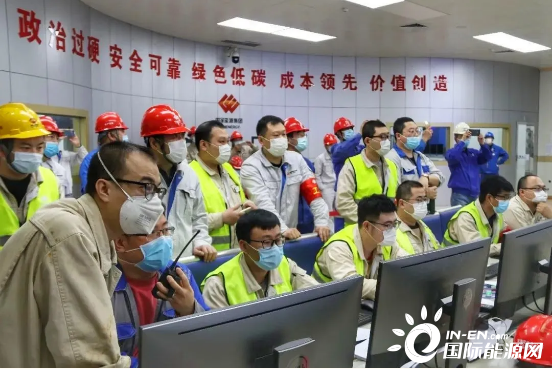

2020年7月24日,#2机组顺利完成168小时试运行。
宝清电厂2号机组自2020年5月3日锅炉点火到2020年7月24日19时圆满完成168小时满负荷试运行,历时83天,168小时试运行共发电916kWh平均负荷率90.95%。168小时试运期间,各系统设备状况良好,煤炭调度合理、输煤系统运行稳定,机组运行稳定、技术指标优良,自动、保护投入率100%,汽水品质合格率100%,除尘、脱硫和脱硝等环保设施均同步投入使用,煤电项目一体化优势凸显。
